JGS Group
JGS GroupJogja Graha Selaras
Konstruksi aktifUpdate terakhir · 19 Mei 2026

Tentrem Bhumi

Saatnya menetap dengan tentram.

Tanjungsari, Sleman
Target serah terima
30 Juni 2028
Total unit
33 unit
Sedang dibangun
11 unit
Sudah selesai
9 unit
Masih tersedia
13 unit
Lingkungan Perumahan

Lingkungan & fasilitas umum — foto asli di lapangan.

Taman, jalan, gerbang, deretan rumah, dan fasilitas kawasan. Semua foto nyata dari pekerjaan yang sudah atau hampir selesai — bukan gambar rencana.

Taman depan sebelum gate masuk ke Tentrem Bhumi.
Jalan depan rumah dua lantai tipe Andrawina
Deret Tipe Cantya
One gate system

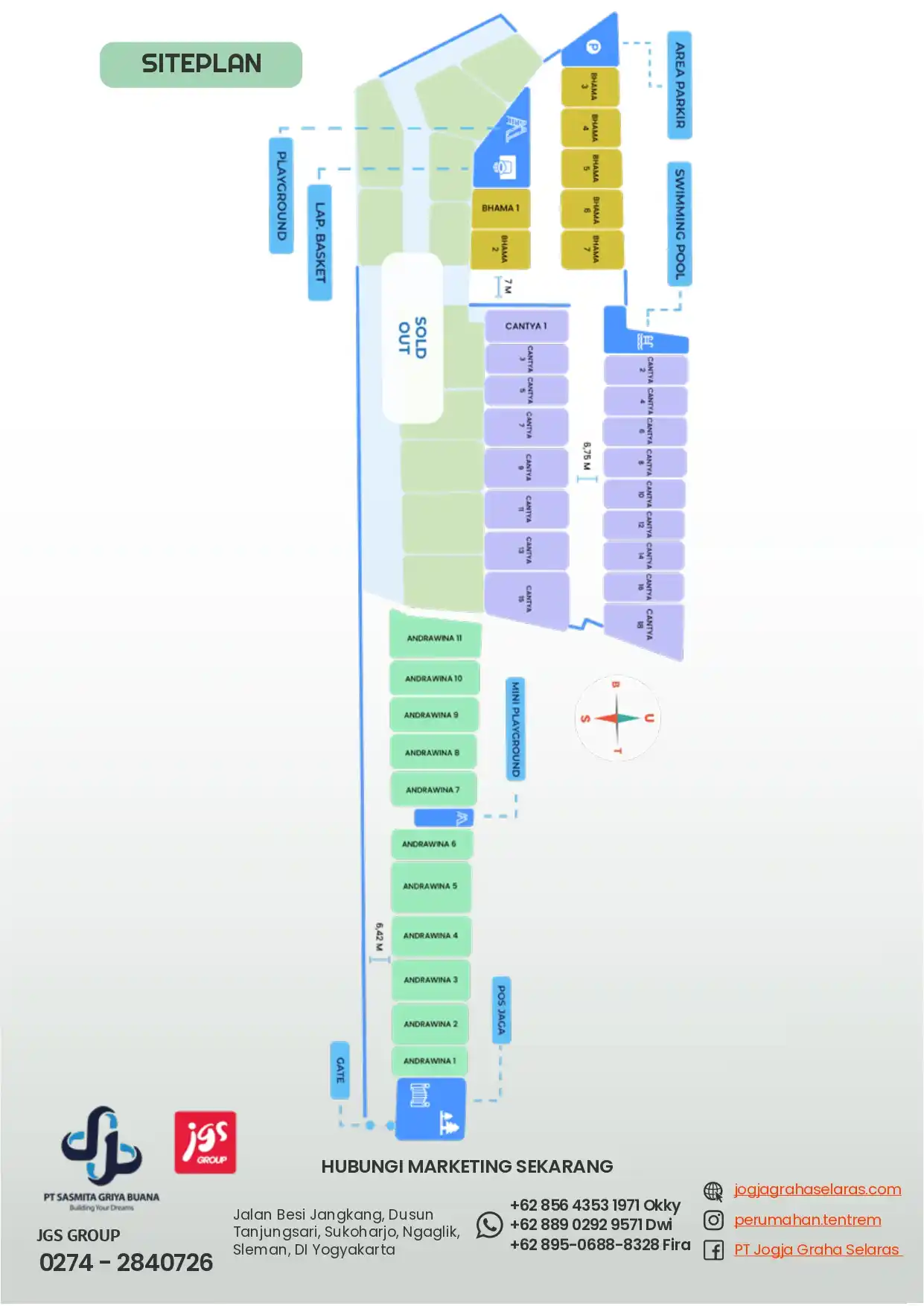

Siteplan

Kavling mana yang masih tersedia.

Warna diambil langsung dari status unit hari ini. Klik kavling untuk melihat progress unitnya.

Siteplan Tentrem BhumiAndrawina 1 — terjualAndrawina 2 — terjualAndrawina 3 — tersediaAndrawina 4 — tersediaAndrawina 5 — tersediaAndrawina 6 — terjualAndrawina 7 — terjualAndrawina 8 — terjualAndrawina 9 — tersediaAndrawina 10 — tersediaAndrawina 11 — tersediaBhama 1 — terjualBhama 2 — terjualBhama 3 — terjualBhama 4 — 2% dibangun, belum lakuBhama 5 — 19% dibangun, belum lakuBhama 6 — terjualBhama 7 — terjualCantya 1 — terjualCantya 2 — terjualCantya 3 — terjualCantya 4 — terjualCantya 5 — terjualCantya 6 — terjualCantya 7 — terjualCantya 8 — terjualCantya 9 — terjualCantya 10 — terjualCantya 11 — 10% dibangun, belum lakuCantya 12 — tersediaCantya 13 — tersediaCantya 14 — tersediaCantya 15 — tersedia
TERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUAL2%
SIAP HUNI
19%
SIAP HUNI
TERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUALTERJUAL10%
SIAP HUNI
Terjual 20Siap huni (belum laku) 3Tersedia 10Klik kavling untuk melihat progress unitnya
Status Per Unit

Posisi terkini setiap unit yang sudah dibangun.

Karena tidak semua unit dibangun bersamaan, progresnya bervariasi. Inilah snapshot transparan tiap unit hari ini.

Andrawina 1

Selesai
Andrawina 68
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Andrawina 2

Selesai
Andrawina 68
Progress konstruksi99%
Saat ini
Sudah serah terima
Lihat detail unit

Andrawina 6

Selesai
Andrawina 68
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Andrawina 7

Selesai
Andrawina 68
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Andrawina 8

Sedang dibangun
Andrawina 68
Progress konstruksi93%
Saat ini
Serah Terima
Lihat detail unit

Bhama 1

Sedang dibangun
Bhama 48
Progress konstruksi95%
Saat ini
Serah Terima
Lihat detail unit

Bhama 2

Sedang dibangun
Bhama 48
Progress konstruksi73%
Saat ini
Topping Off
Lihat detail unit

Bhama 3

Sedang dibangun
Bhama 48
Progress konstruksi53%
Saat ini
Pondasi & Struktur
Lihat detail unit

Bhama 4

Sedang dibangun
Bhama 48
Progress konstruksi2%
Saat ini
Peletakan Batu Pertama
Lihat detail unit

Bhama 5

Sedang dibangun
Bhama 48
Progress konstruksi19%
Saat ini
Peletakan Batu Pertama
Lihat detail unit

Bhama 6

Selesai
Bhama 48
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Bhama 7

Sedang dibangun
Bhama 48
Progress konstruksi16%
Saat ini
Peletakan Batu Pertama
Lihat detail unit

Cantya 2

Selesai
Cantya 32.5 & 48
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Cantya 3

Selesai
Cantya 32.5 & 48
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Cantya 4

Selesai
Cantya 32.5 & 48
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Cantya 5

Selesai
Cantya 32.5 & 48
Progress konstruksi100%
Saat ini
Sudah serah terima
Lihat detail unit

Cantya 7

Sedang dibangun
Cantya 32.5 & 48
Progress konstruksi94%
Saat ini
Serah Terima
Lihat detail unit

Cantya 8

Sedang dibangun
Cantya 32.5 & 48
Progress konstruksi31%
Saat ini
Pondasi & Struktur
Lihat detail unit

Cantya 9

Sedang dibangun
Cantya 32.5 & 48
Progress konstruksi53%
Saat ini
Pondasi & Struktur
Lihat detail unit

Cantya 11

Sedang dibangun
Cantya 32.5 & 48
Progress konstruksi10%
Saat ini
Peletakan Batu Pertama
Lihat detail unit

13 unit lainnya masih tersedia dan belum masuk tahap konstruksi. Tanya ketersediaan →

Konsep 4 Milestone

Setiap unit melalui empat babak yang sama.

Dari ground-breaking hingga serah kunci. Standar yang sama untuk setiap perumahan yang dikelola oleh JGS Group — meski tiap unit dibangun di waktu berbeda menurut jadwal pembelinya.

1

Peletakan Batu Pertama

Momen seremonial pertama: ground-breaking bersama tim JGS, pembeli, dan dokumentasi resmi sebagai penanda dimulainya pembangunan.

2

Pondasi & Struktur

Pengerjaan teknis berat: galian, pemasangan pondasi, pengecoran struktur kolom dan balok. Tahap paling krusial untuk kekuatan rumah.

3

Topping Off

Penyelesaian struktur utama: atap terpasang, seluruh kolom selesai dicor. Bentuk rumah sudah terlihat utuh.

4

Serah Terima

Tahap akhir: pengecatan, pemasangan keramik, finishing instalasi listrik & air, hingga prosesi serah kunci ke pembeli.

Eksklusif Pembeli Unit

Pembeli unit di Tentrem Bhumi dapat akses update mingguan via dashboard pribadi.

Setiap minggu, supervisor lapangan kami upload foto + catatan progress khusus untuk unit Anda — bukan unit tetangga, bukan unit umum.
